Đường này có phải trước Huyndai Thành Công ko nhỉ ?Dừng cái nhỏ này tập trung làm cái to, quyết định đúng đắn. Cái nhỏ này mà làm chậm hết việc lớn.
Đường này có phải trước Huyndai Thành Công ko nhỉ ?Dừng cái nhỏ này tập trung làm cái to, quyết định đúng đắn. Cái nhỏ này mà làm chậm hết việc lớn.
Vâng, cảm ơn cụ đã thông tin. Nhìn ngày kí thì mới toanh cụ nhỉ? Ko rõ dừng dự án này có góp phần đẩy nhanh Tam Trinh ko?Đoạn cuối sau khi có NQ này thì mới làm tiếp, p HMai sẽ làm ạ
![]()
Nếu em nhớ ko nhầm thì dự án này song song với Tam trinh đoạn Yên sở, và vì dự án này mà các hộ Yên sở kiện cáo vì sẽ bị lấy hết toàn bộ đất. Khả năng là kiện thành công và dừng dự án rồiĐoạn cuối sau khi có NQ này thì mới làm tiếp, p HMai sẽ làm ạ
![]()
mừng quá cụ ah. Hóa ra lâu nay Yên Sở ko giải tỏa đc nhà nào vì sự bảo thủ của chính quyền đối với cái sai trc đẫ đc TTCP kết luận. Sau nghị quyết này thì đoạn Yên Sở thênh thang rồi, sẽ giải tỏa nhanh thôiDừng cái nhỏ này tập trung làm cái to, quyết định đúng đắn. Cái nhỏ này mà làm chậm hết việc lớn.
Đúng rồi cụ ah. Dân Yên sở ko đồng ý lấy thêm 15m để làm đường song hành thôi chứ trong phạm vi tam trinh 40m thì ngon rồi. Sau nghị quyết này chắc chắn Yên Sở sẽ ngonNếu em nhớ ko nhầm thì dự án này song song với Tam trinh đoạn Yên sở, và vì dự án này mà các hộ Yên sở kiện cáo vì sẽ bị lấy hết toàn bộ đất. Khả năng là kiện thành công và dừng dự án rồi
Không phải do HM mà do TP. Cụ nào làm trong NN em nghĩ là hiểu.Hoàng Mike mà làm xong đc 2 cái đg Lĩnh Nam với Tam Trinh là cc thấy đáng sống ngay
Cấm tải từ đoạn giao với vđ 2.5 và 3T mà cụHôm nay em lại có việc đi Tam Trinh. Em nhận thấy xe container, tải đi rất nhiều ở TT nhưng đến Kim Ngưu lại không thấy (không cont và tải ít), như vậy giấy phép xe to chỉ đến hết TT??? Rồi vỉa hè đoạn gần kênh sao lại xây lên cao trắng xóa vậy? Trong khi đoạn Kim Ngưu đâu có xây vậy?
Còn cái MK-VT-YD ; đầm Hồng, kim đồng … nữa cụ. Nói về các dự án đang cheo, trễ tiến độ thì HM nhiều số 1Hoàng Mike mà làm xong đc 2 cái đg Lĩnh Nam với Tam Trinh là cc thấy đáng sống ngay

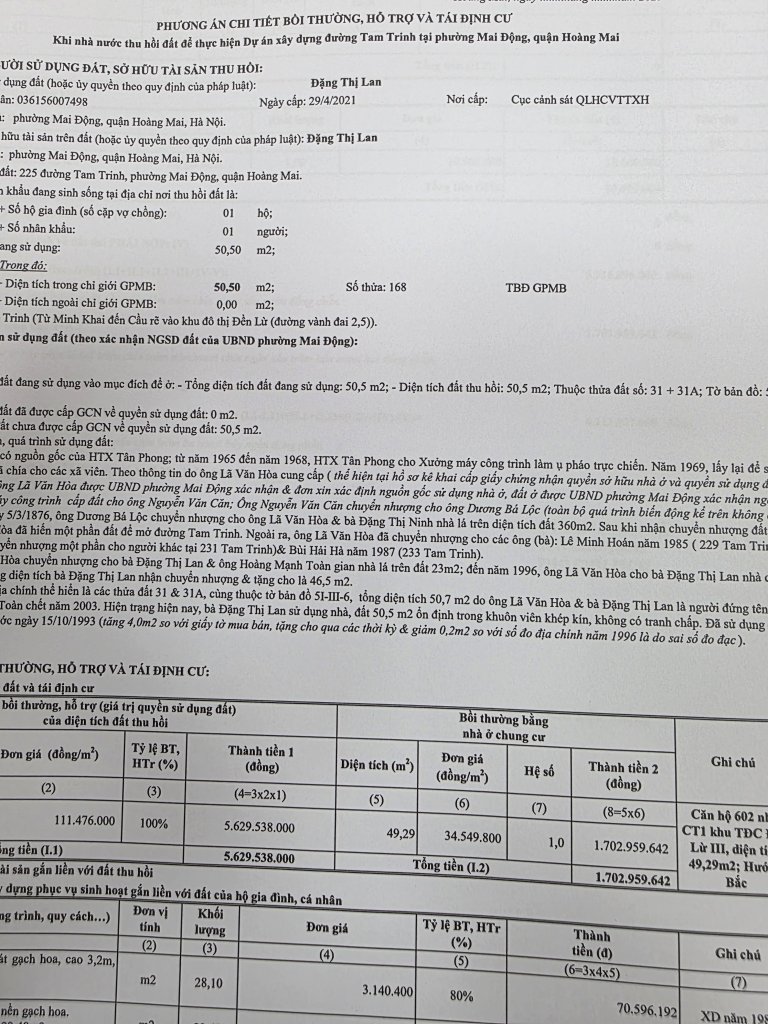

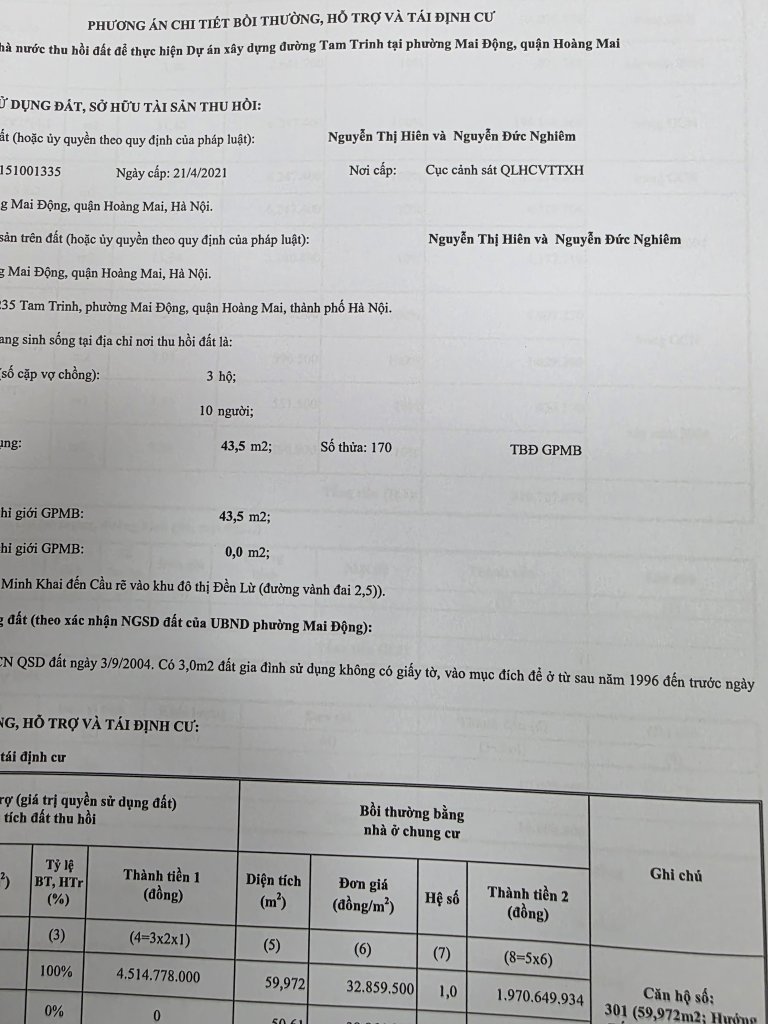

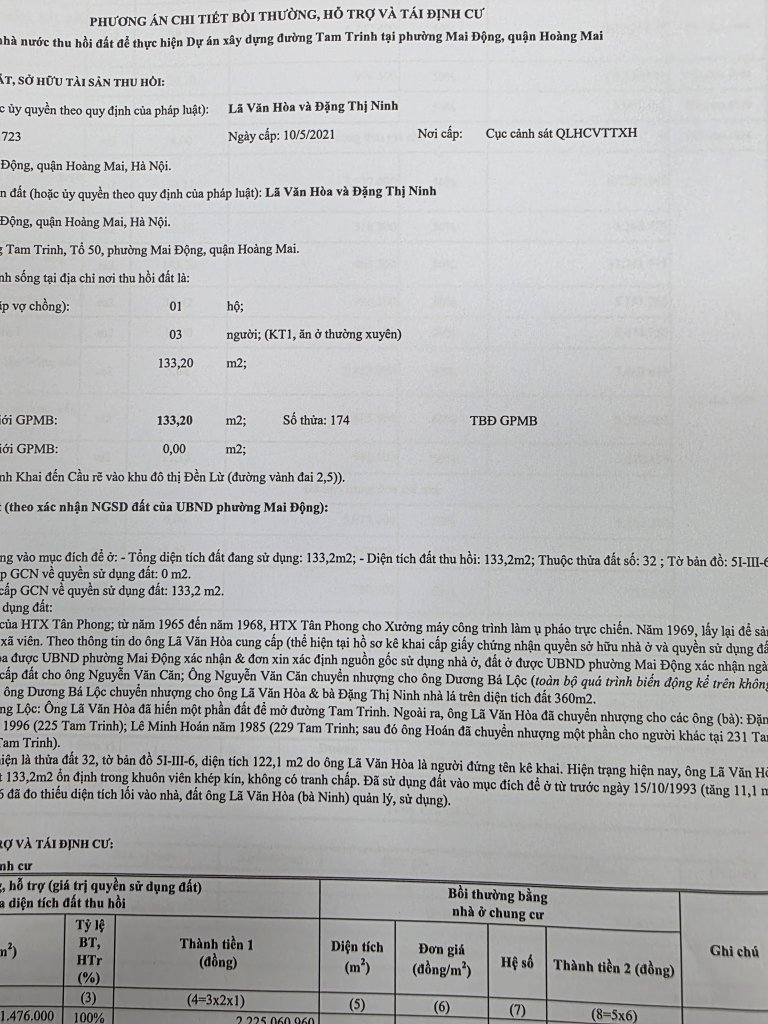

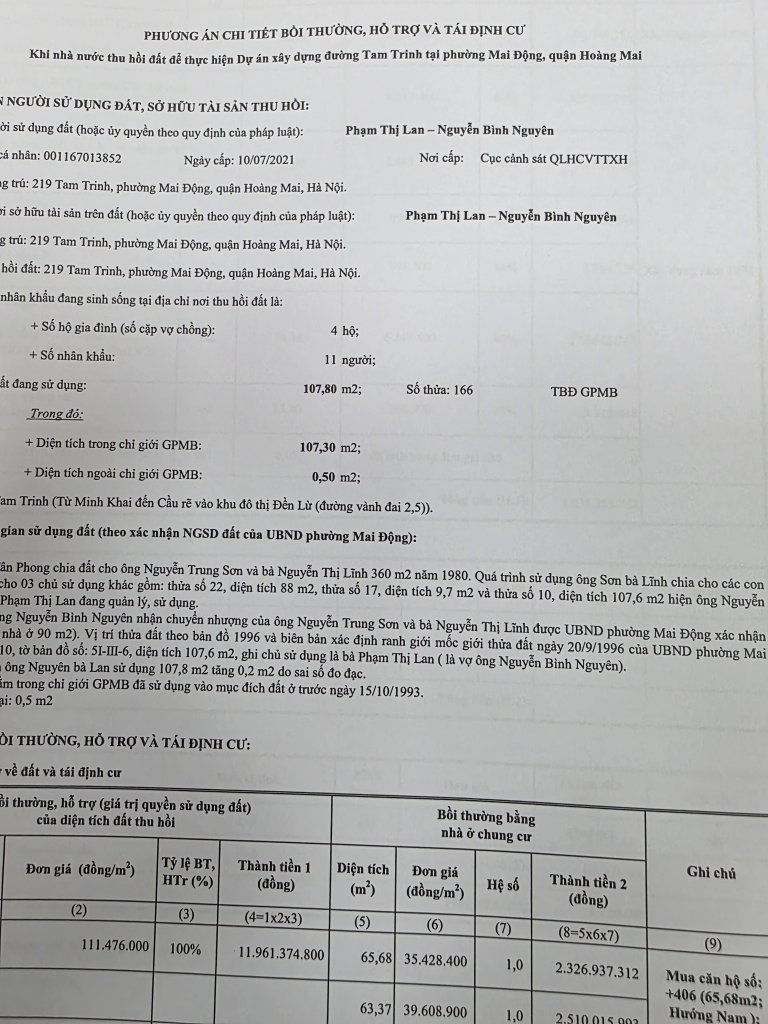

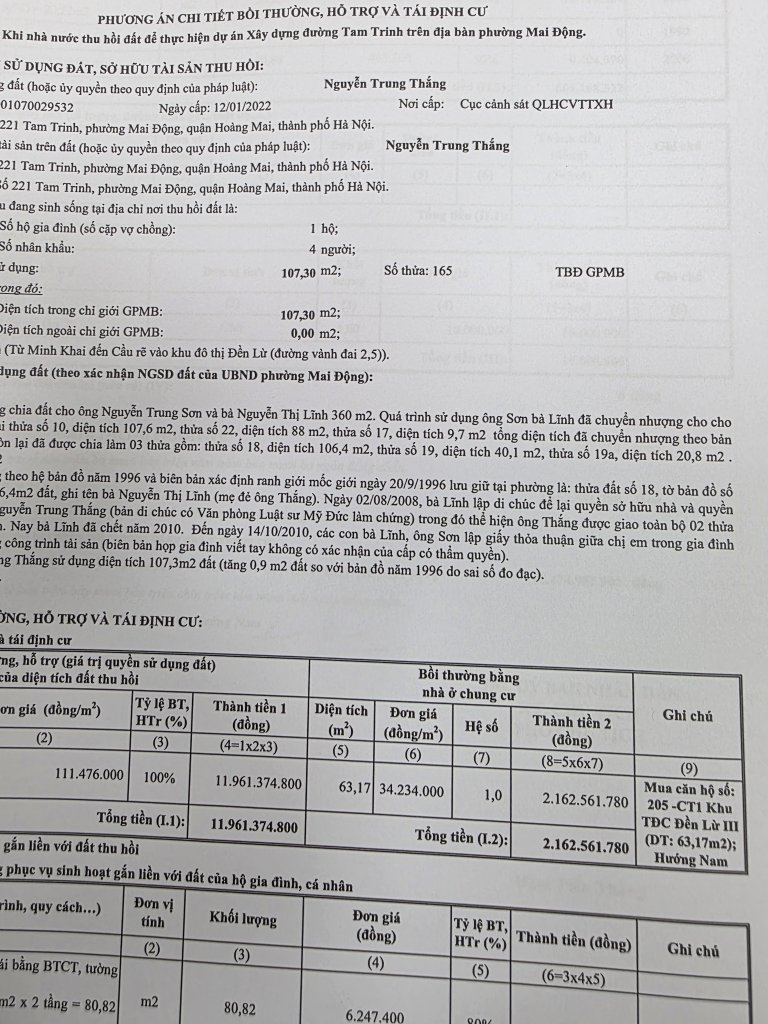

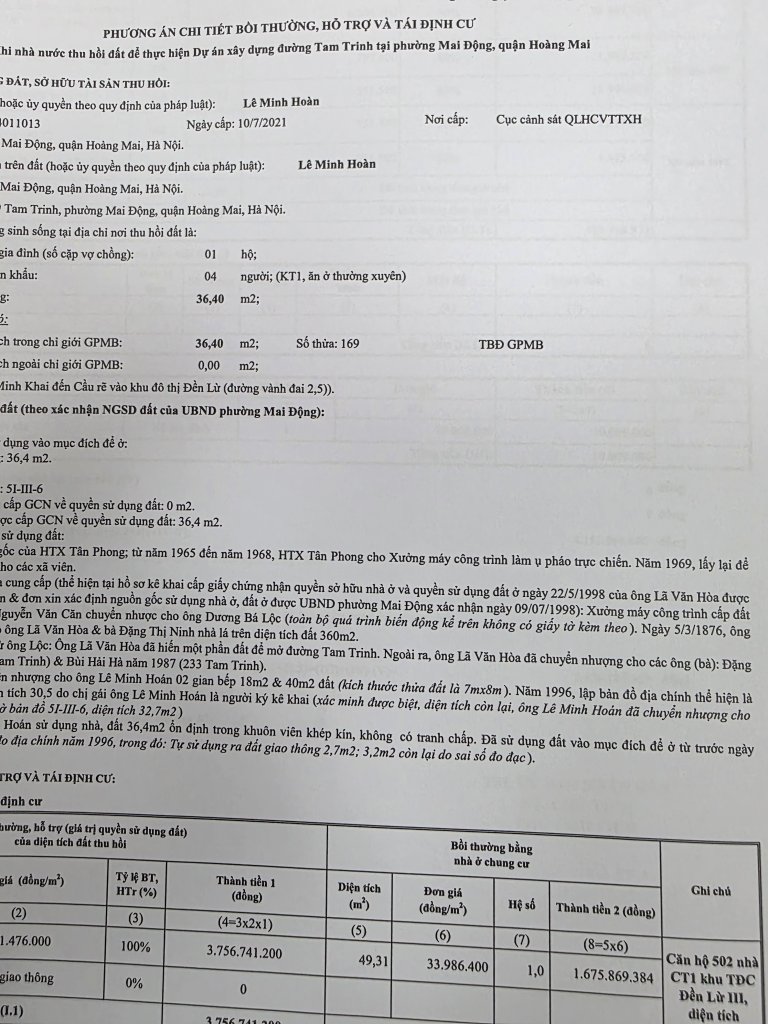

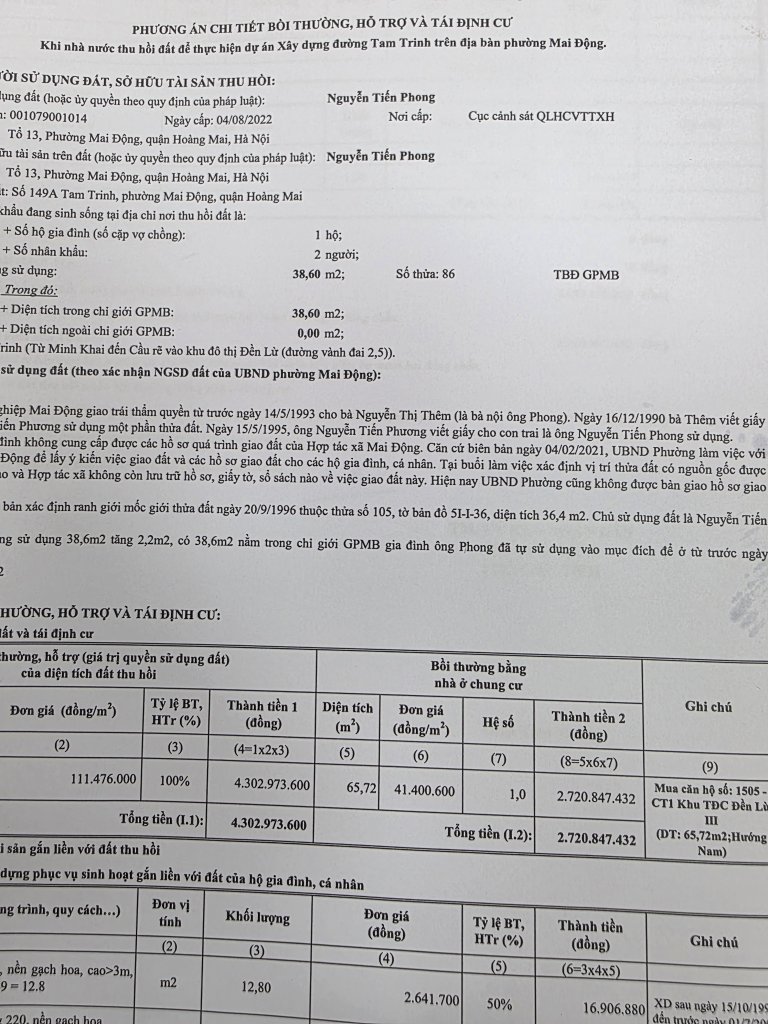

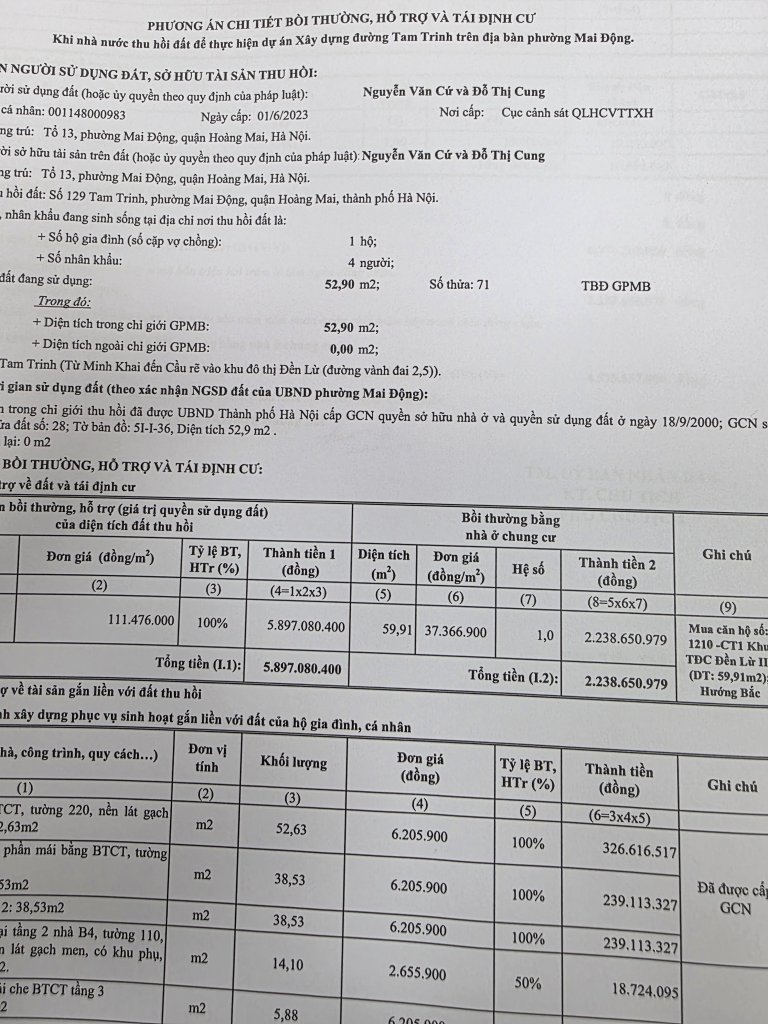

Tốt quáThấy vẫn tiếp tục các Cụ ạ![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
Có mấy nhà chưa có GCN nhưng được xác nhận nguồn gốc đất vẫn được chi 100% thì phải cc. Thế thì hợp lý hợp tình rồi.Thấy vẫn tiếp tục các Cụ ạ![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
Đến cả LB, GL chạy hạ tầng bao năm nay mà Hoàng Mike vẫn lặng lẽ bỏ quaCòn cái MK-VT-YD ; đầm Hồng, kim đồng … nữa cụ. Nói về các dự án đang cheo, trễ tiến độ thì HM nhiều số 1![]()
Thế sao TP vẫn để yênĐến cả LB, GL chạy hạ tầng bao năm nay mà Hoàng Mike vẫn lặng lẽ bỏ qua![]()
Nếu e thuộc diện này, thà cấp em nhà tái định cư còn hơn, dự án này đã thông qua chủ trương đầu tư, chỉ tạm ngưng. Vẫn nằm trong kế hoạch sử dụng đất, thành dự án treo. Và chắc chắn sau sẽ làm vì thành phố cũng đồng thuận nhất trí.Nếu em nhớ ko nhầm thì dự án này song song với Tam trinh đoạn Yên sở, và vì dự án này mà các hộ Yên sở kiện cáo vì sẽ bị lấy hết toàn bộ đất. Khả năng là kiện thành công và dừng dự án rồi
Thế sao TP vẫn để yên![]()
Chưa xong đc hết đâu cụ. Nhưng nhìn nhưng thông báo đền bù kia thì cũng mừng rồi.Hình như vẫn chưa hết khiếu kiện đâu các bác ạ
![]()
Hà Nội điểm tên 34 vụ việc khiếu kiện kéo dài chưa giải quyết xong
Trong số 103 vụ việc khiếu nại, tố cáo phức tạp kéo dài đến nay, thành phố mới giải quyết dứt điểm 69 vụ việc. Với 34 vụ việc còn lại, các cơ quan liên quan đang tập trung rà soát, xử lý dứt điểm trong thời gian tới.m.cafef.vn
