Các TOD phần lớn ở tỉnh, lấy đâu ra giá 150 triệu m2 cụ? Ngoài ra đây là tính giá bán của Nhà phát triển TOD (giá bán buôn bước 1) chứ không tính giá bán lẻ.Phải đấu giá tod chứ cụ . Giá có khi lên 10 lần luôn tức 170 tỷ đô?
Các TOD phần lớn ở tỉnh, lấy đâu ra giá 150 triệu m2 cụ? Ngoài ra đây là tính giá bán của Nhà phát triển TOD (giá bán buôn bước 1) chứ không tính giá bán lẻ.Phải đấu giá tod chứ cụ . Giá có khi lên 10 lần luôn tức 170 tỷ đô?
HN có chợ 19/12 luôn19/12/1946 là ngày Toàn quốc kháng chiến.
19/12/2025 là ngày Toàn quốc khai trương.
Anh V thì anh nào lên lđ cũng ủng hộ hết, chưa có ông nào lên mà muốn DN mạnh thành yếu cả đâu.Lợi ích nhóm tập đoàn V sắp đứt đừn đựt rồi mà cụ vẫn gào thét ghê nhỉ![]()
Chẳng biết có đứt hay ko? Nhưng hiện nay NN mình thoáng thật, giao luôn tài sản của NN cho tư nhân quản lý (coi như cho quản lý), miễn sao hiệu quả.Lợi ích nhóm tập đoàn V sắp đứt đừn đựt rồi mà cụ vẫn gào thét ghê nhỉ![]()
Năm 2026 duyệt bội chi 4,2% so GDP rồi cụ, các báo đều đăng ầm ầm rồi, mà cụ còn bảo chỉ 3,5-3,7% GDP.Bội chi khống chế chỉ 3.5-3.7% GDP thôi. Bội chi cao quá nhà nước thành chúa chổm, sau này trả lãi và trả vay nuốt hết thu ngân sách đói nhăn răng.
Đó là cơ chế an toàn bền vững tài khoá nhà nước, chứ không phải thích tiêu bao nhiêu cũng được
Cụ lại ngây thơ quá, năm nào VN chẳng bội chi, sang năm còn bội chi lớn hơn, khoảng 600 nghìn tỷ, chiếm 4.2% GDP
Thực ra là Thu chi ngân sách em thấy đang có 1 "khoảng mờ". Đó là những khoản chi ngoài "đầu tư phát triển, chi trả nợ lãi và chi thường xuyên" thì còn có thêm các khoản chi khác trị giá đến vài trăm nghìn tỷ nhưng không biêt là chi gì. (Ví dụ như năm 2021, quốc hội phê duyệt dự toán chi là 2.1 triệu tỷ nhưng công khai chi ngân sách lên đến 2.4 triệu tỷ, tăng 300k tỷ so với dự toán mà không biết chi vào mục nào. (thường là "chi trả nợ gốc" hoặc chi "vào các qũy dự trữ, dự phòng sẽ không được tính vào danh mục "chi ngân sách nhà nước" (theo định nghĩa từ trang web Bộ Tài chính: "Cụ phải xem kết quả cuối cùng về thu - chi ngân sách đc quyết toán (thường sau 2 năm), đấy mới là số chính xác.
Còn đến cuối năm, thì năm nào cũng dương, lý do: số thu thì chính xác, cứ đến 31/12 hằng năm chốt sổ là có kết quả (thuế, hải quan, kho bạc). Tuy nhiên, khoản chi thì ko thế, vì dù được duyệt nhưng trong năm chưa thể giải ngân được. Nên mới có câu chuyện BTC cho phép các đơn vị đc kéo dài thời gian thực hiện thanh quyết toán sang quý 1 của năm sau.
Vì vậy, các cụ đừng nhìn số đến cuối năm rồi kết luận bội thu. Thực tế, mình luôn bội chi, và đều phải đi vay để bù đắp bội chi và có tiền đầu tư phát triển. Không dư dả như các cụ tưởng đâu.
Ví dụ: đây là số quyết toán do Quốc Hội phê duyệt của năm 2023, cụ cần xem lại các năm trước tương tự. Nay chưa quyết toán năm 2024 cụ nhé.
Tin Tức - Bộ Tài chính công khai Quyết toán ngân sách...
ckns.mof.gov.vn
Cái khó nhất để định nghĩa khách quan sự "hiệu quả". Tôi ví dụ:Chẳng biết có đứt hay ko? Nhưng hiện nay NN mình thoáng thật, giao luôn tài sản của NN cho tư nhân quản lý (coi như cho quản lý), miễn sao hiệu quả.
Dù gì thì vẫn trên lãnh thổ VN, nếu ko đúng cam kết, thu lại trong phút mốt.
![]()
Sân bay Phú Quốc sẽ về với Sun Group
Thời gian chuyển tiếp, sân bay Phú Quốc do ACV vận hành đến khi CTCP Cảng hàng không Mặt Trời hoàn thành tiếp nhận tài sản, đủ điều kiện chuyên ngànhm.cafef.vn

Cụ đọc báo đăng, nhiều khi phóng viên nó lấy lại tin đã đưa từ tháng 12 năm trước.Thực ra là Thu chi ngân sách em thấy đang có 1 "khoảng mờ". Đó là những khoản chi ngoài "đầu tư phát triển, chi trả nợ lãi và chi thường xuyên" thì còn có thêm các khoản chi khác trị giá đến vài trăm nghìn tỷ nhưng không biêt là chi gì. (Ví dụ như năm 2021, quốc hội phê duyệt dự toán chi là 2.1 triệu tỷ nhưng công khai chi ngân sách lên đến 2.4 triệu tỷ, tăng 300k tỷ so với dự toán mà không biết chi vào mục nào. (thường là "chi trả nợ gốc" hoặc chi "vào các qũy dự trữ, dự phòng sẽ không được tính vào danh mục "chi ngân sách nhà nước" (theo định nghĩa từ trang web Bộ Tài chính: "
Là khoản chi để trả các khoản nợ gốc đến hạn phải trả thuộc nghĩa vụ của NSNN (không bao gồm trả nợ gốc đối với các khoản vay về để cho doanh nghiệp vay lại). Các khoản chi trả nợ gốc được hạch toán giảm số dư nợ của NSNN, không hạch toán vào chi NSNN.
Nguồn chi trả nợ gốc gồm: (i) Vay để trả nợ gốc; (ii) Bội thu, tăng thu, tiết kiệm chi, kết dư ngân sách."
...).
Còn việc nhà nước phải bội chi ngân sách (phải đi vay bằng cách phát hành trái phiếu) là cần thiết, vì nếu không phát hành trái phiếu thì các ngân hàng không biết trữ tiền vào đâu, các quỹ như bảo hiểm xã hội, bảo hiểm thất nghiệm...cũng không biết đầu tư vào đâu. Nên chính phủ phải phát hành trái phiếu để hút tiền từ các đối tượng này.
![]()

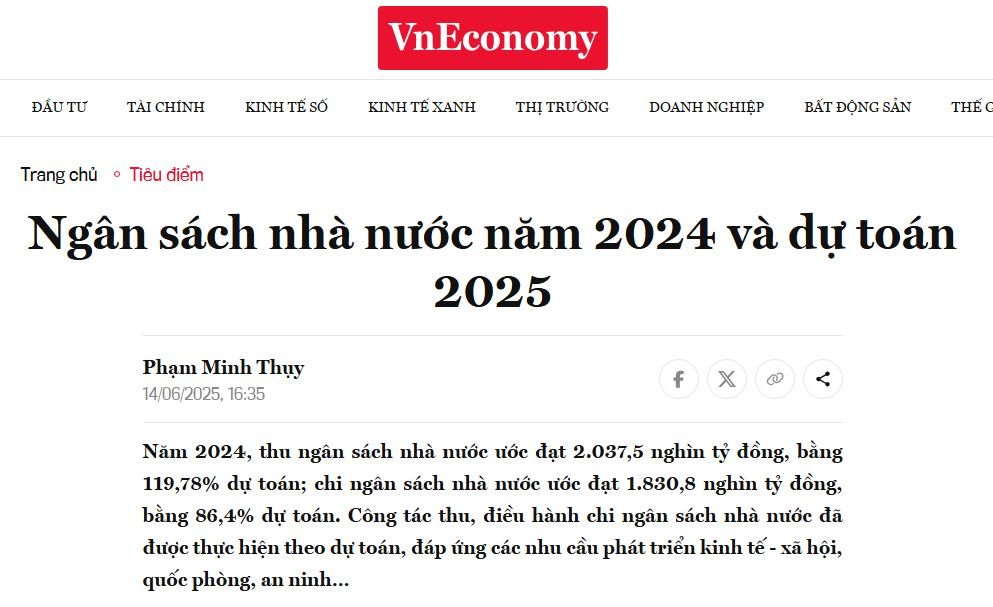

Đây: năm 2024 thu 2.037 triệu tỷ nhưng chi chỉ được 1.83 triệu tỷ. Còn dư tận hơn 200k tỷ.
Chắc phải để cụ nào làm bên mảng tài chính khai sáng chứ em nghĩ mấy năm nay nhà nước "thừa tiền".
Quan trọng hơn nữa là nhiều người muốn ghi điểm trước ĐH XIV, lấy điểm cũng rất quan trọng, nên đốc thúc các địa phương đồng loạt khởi công, khánh thành (kể cả chưa xong cũng phải khánh thành, ví dụ sân bay Long Thành).19/12/1946 là ngày Toàn quốc kháng chiến.
19/12/2025 là ngày Toàn quốc khai trương.
Vậy cái dự án kđt olympic có đem ra đấu giá ko? Rồi kđt thuộc dự án ven sông Hồng cũng chưa nói gì đến đấu giá.Phải đấu giá tod chứ cụ . Giá có khi lên 10 lần luôn tức 170 tỷ đô?
Có mà toang hoang với irr 5,6%.Nếu đúng như Tiền khả thi IRR 5,6% thì lãi suất 5% vẫn ngon, vẫn hoàn vốnnhưng thôi lấy rẻ = lãi suất trái phiếu CP 3% thôi
Nuôi đc hàng năm ko lỗ em chặt đầu cho cụ ngồi uồn tràVề đội vốn đó là tất lẽ dĩ ngẫu. 90% mega projects thế giới đội vốn, cost overrun. Dự án này là super mega project thì đội vốn là tất yếu chỉ là cơ chế có khả năng kiềm chế đội vốn ở mức độ hợp lý và vẫn chạy sớm, tự nuôi được nó thôi
Về "tự nuôi được nó" không kỳ vọng nuôi được cả toàn bộ chi phí, mà ít nhất nuôi được chi phí hoạt động và lãi hàng năm. Đó là cơ sở định vé tối thiểu
Không phải không nhìn thấy các vấn đề cụ nói. Nhưng Bi ơi đừng sợnếu sợ thì không bao giờ làm được mega project cả

Đường bộ thì dùng VNĐ để xây đc. tự chủ toàn bộ đầu ra đầu vàoCó rất nhiều cao tốc đường bộ cũng đầu tư theo hình thức PPP, gần đây nhất là đường cao tốc vđ 4 của HN, nhà nước đóng góp 50%, nhà đầu tư bỏ ra 50%, và rất nhiều dự án khác nữa, thì ko thấy ai tâm tư.
Giả sử , tuyến đsct cũng làm theo hình thức PPP, nhà nc bỏ ra 30 tỷ usd hỗ trợ nhà đầu tư, còn lại cđt bỏ ra 30 tỷ usd (vốn tự có, vốn vay,….) và kinh doanh trong 50 năm, thì sao nhỉ?
Lúc này, cđt cũng chỉ lo xoay tiền để trả lãi 30 tỷ usd thôi, còn ko phải lo trả nhà nc nữa, lợi cả đôi đường.
Quan trọng là chính doanh nghiệp đó mạnh hay yếu. Mà sao cổ đông không chung thuỷ gì cảAnh V thì anh nào lên lđ cũng ủng hộ hết, chưa có ông nào lên mà muốn DN mạnh thành yếu cả đâu.

Cụ bi quan quáHàng Châu - Shanghai 304km
Giá vé
Nuôi đc hàng năm ko lỗ em chặt đầu cho cụ ngồi uồn trà![]()
hàng năm chắc tốn tầm 1 tỷ đô chi phí OPEX. Nếu tính cả lãi của phần vốn tư nhân thêm 1 tỷ đô nữa là 2 tỷ / năm khả năng cân được19/12 tuy là ngày "Toàn quốc" nhưng bắt đầu và chính tại Hà Nội.HN có chợ 19/12 luôn
Tôi đã viết nhiều lần trong thớt này rồi. Dự án này không bao giờ hoàn được vốn, nếu tự bỏ tiền thì không tư nhân nào tham gia.Có rất nhiều cao tốc đường bộ cũng đầu tư theo hình thức PPP, gần đây nhất là đường cao tốc vđ 4 của HN, nhà nước đóng góp 50%, nhà đầu tư bỏ ra 50%, và rất nhiều dự án khác nữa, thì ko thấy ai tâm tư.
Giả sử , tuyến đsct cũng làm theo hình thức PPP, nhà nc bỏ ra 30 tỷ usd hỗ trợ nhà đầu tư, còn lại cđt bỏ ra 30 tỷ usd (vốn tự có, vốn vay,….) và kinh doanh trong 50 năm, thì sao nhỉ?
Lúc này, cđt cũng chỉ lo xoay tiền để trả lãi 30 tỷ usd thôi, còn ko phải lo trả nhà nc nữa, lợi cả đôi đường.
ý cụ là không có chung thủy bị kẹp như cổ đông Nv land hả!Quan trọng là chính doanh nghiệp đó mạnh hay yếu. Mà sao cổ đông không chung thuỷ gì cả
![]()
đường này gọi là PPP + thêm ưu đãi phụ trội ngoài PPP. Thực tế với số đầu tư ban đầu thì nhà nước cũng chỉ bỏ ra khoảng 30 tỉ đô la thôi, đó là chưa kể khoảng 20 tỉ đô là tiền đất thu của nó. Kinh doanh theo 70 năm đúng luật, muốn 50 năm cũng được nhưng cứ trả thêm tiền thì bao nhiêu năm cũng được.Có rất nhiều cao tốc đường bộ cũng đầu tư theo hình thức PPP, gần đây nhất là đường cao tốc vđ 4 của HN, nhà nước đóng góp 50%, nhà đầu tư bỏ ra 50%, và rất nhiều dự án khác nữa, thì ko thấy ai tâm tư.
Giả sử , tuyến đsct cũng làm theo hình thức PPP, nhà nc bỏ ra 30 tỷ usd hỗ trợ nhà đầu tư, còn lại cđt bỏ ra 30 tỷ usd (vốn tự có, vốn vay,….) và kinh doanh trong 50 năm, thì sao nhỉ?
Lúc này, cđt cũng chỉ lo xoay tiền để trả lãi 30 tỷ usd thôi, còn ko phải lo trả nhà nc nữa, lợi cả đôi đường.
